Verbetering boezemkade polder Zeevang
De dijken blijken na de laatste inspectieronde onder de vastgestelde norm te zijn. De norm bepaalt de maximaal toelaatbare kans dat een dijk doorbreekt. Om de waterveiligheid voor de toekomst te kunnen garanderen is het noodzakelijk om de dijk te versterken.
Wat gaat er gebeuren?
De boezemkade rond polder Zeevang wordt verbeterd. De planfase is grotendeels afgerond. De polder is opgedeeld in meerdere deelgebieden.
Waar vindt het project plaats?

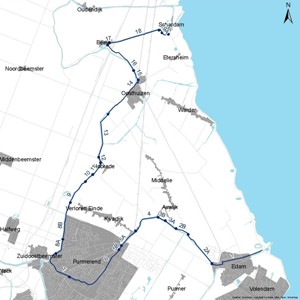

De versterkingen vinden plaats langs de boezemkade van de Purmerringvaart, de Where, de Beemsterringvaart en de Uitwatering van Kennemerland (de Korsloot). Bijgevoegd kaartje laat de sectie-indeling zien van het gehele project, vanaf Edam richting Purmerend en vandaar langs Kwadijk en Hobrede naar Oosthuizen.

Wanneer vindt het project plaats en hoe lang gaat het duren?
Het project is geografisch opgedeeld in deelprojecten per deelgebied. Het projectteam werkt de opgave uit per deelgebied. Hier volgt een korte samenvatting van de stand van zaken per deelgebied:
Deelgebied 1 Zeevangsdijkje
De kering is voor een deel afgekeurd op hoogte en voor een deel afgekeurd op macrostabiliteit van het binnentalud. Op een aantal trajecten is de kering op beide aspecten afgekeurd. Het ontwerp bestaat uit het op sommige plekken verplaatsen van sloten, het ophogen van de kering, het aanbrengen van constructies en het ophogen van het Zeevangsdijkje.
Vanaf 11 augustus vinden de voorbereidende werkzaamheden plaats. Hierbij worden paddenschermen geplaatst langs het Edammerdijkje. Op 17 augustus begint aannemer AW Infrabouw met de werkzaamheden voor de dijkversterking. Deze werkzaamheden worden uitgevoerd in opdracht van HHNK.
De werkzaamheden starten bij Edam en verplaatsen zich vervolgens langs het Zeevangdijkje en Edammerdijkje in de richting van Purmerend.
Werkzaamheden
- werkzaamheden aan het binnentalud (landzijde van de dijk);
- het verleggen van de teensloot, dit is de sloot die langs de voet van de dijk ligt;
- het aanbrengen van nieuwe oeverbescherming om de slootkanten te beschermen tegen afkalving en beschadiging.
Voor deze werkzaamheden hoeft de weg niet te worden afgesloten. Wel kunt u tijdens grondtransporten enige hinder of korte vertraging ervaren.
Wegafsluiting in 2027
Na afronding van de werkzaamheden aan het binnentalud wordt tussen de Kwadijkerbrug en Axwijk de kruin van de dijk verhoogd. Voor deze werkzaamheden is een volledige wegafsluiting noodzakelijk. Volgens de huidige planning vinden deze werkzaamheden plaats in het tweede kwartaal van 2027. Omwonenden en weggebruikers worden hierover tijdig geïnformeerd.
Blijf op de hoogte
Tijdens de uitvoering informeren wij omwonenden en belanghebbenden via de AW BouwApp. De app is gratis te downloaden in de Google Play Store en Apple App Store onder de naam ‘AW Groep Projecten’.
Contact
Voor u vragen over de werkzaamheden? Neem contact op met Birgitte Stalfoort (AW Infrabouw) via de AW Bouwapp of telefonisch via 0252 412946.
Deelgebied 2 Kogerdijk
In het najaar van 2022 is de binnendijk van de Purmerringvaart als eerste sectie van de polder Zeevang verbeterd. Er is extra grond aangebracht op de dijk, aan de kant van de woonhuizen in de wijk Wheermolen.
Deelgebied 3 Westerdraaij
De kering is afgekeurd op hoogte van het binnentalud. De ophoging is een opgave in grond (zonken aanvullen). Deze onderhoudswerkzaamheden worden in 2026 uitgevoerd.
Deelgebied 4 Westdijk
De kering is afgekeurd op hoogte. Het ontwerp voor dit traject wordt op dit moment uitgewerkt. Het bestaat uit het ophogen van de bestaande kruin. De werkzaamheden vinden alleen plaats op de bestaande kade. Het ontwerp wordt de komende maanden besproken met belanghebbenden.
Deelgebied 5 Hobrede/Westeinde
De kering is afgekeurd op hoogte en macrostabiliteit van het binnentalud. Voor dit traject worden verschillende ontwerpvarianten uitgewerkt. Tevens wordt onderzocht of hier een samenwerking met de gemeente Edam-Volendam mogelijk is.
Deelgebied 6 Beetskoogdijkje
De kering is afgekeurd op hoogte. Voor dit onderhoudstraject is het ontwerp uitgewerkt. Het bestaat uit het ophogen van de bestaande kruin.
Deelgebied 7 Korsloot/Westerkoogdijk
De kering is afgekeurd op hoogte. Voor dit onderhoudstraject is het ontwerp uitgewerkt. Het bestaat uit het ophogen van de bestaande kruin. De werkzaamheden vinden plaats op de bestaande kade.
Met wie werken we samen?
We werken in het hele project Zeevang samen met de gemeenten Edam-Volendam, met de Provincie Noord-Holland en met belangenverenigingen en belanghebbenden.
Contactgegevens voor meer informatie
Voor meer informatie over dit project kunt u contact met ons opnemen via ons contactformulier of via telefoonnummer 072 - 582 8282.
